На теплосетях Архангельска в минувшую субботу были закончены гидравлические испытания. В воскресенье, 18 августа, началось подключение к горячей воде жилфонда и учреждений соцсферы.
Как доложил на общегородской планерке директор Архангельских городских тепловых сетей Андрей Воробьев, на текущий момент подключено 46% объектов жилфонда. Завтра эту цифру планируется довести до 60%.
- По итогам гидравлических испытаний выявлено 83 дефекта. Из этого числа 35 дефектов влияют на подключение потребителей. В первую очередь устраняются дефекты на больших теплотрассах. К настоящему моменту подключено 752 дома, 38 детских садов, 27 школ и 59 объектов здравоохранения, - сообщил Андрей Воробьев.

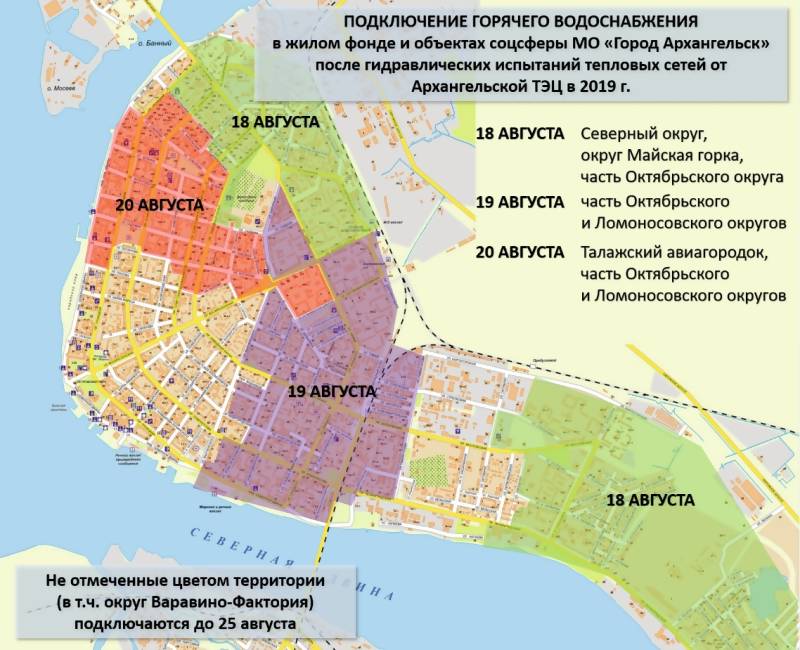

Подключение потребителей к горячей воде планируется закончить 25 августа. На сегодняшний день процесс идет в соответствии с графиком.
- Стоит также отметить, что еще у нас ведутся работы, не связанные с гидравликой. Это касается округа Варавино-Фактория – там проводится капитальный ремонт магистральной теплотрассы диаметром 700 мм. Поэтому на данной территории подключение к ГВС будет осуществляться по особому графику, - пояснил Андрей Воробьев.
