Работы ведутся на тепловых сетях, запитанных от Архангельской ТЭЦ. Их завершение намечено на 6 июня.
Как рассказал директор Архангельских городских теплосетей – структурного подразделения ТГК-2 Андрей Воробьев, на текущий момент на теплотрассах обнаружено 33 повреждения.
- Среди проблемных территорий – привокзальный район, центральная часть и Соломбала. Мы приступили по устранению всех выявленных дефектов. Испытания проходят в рабочем режиме, - отметил Андрей Воробьев.
Напомним, что после 6 июня начнется подача теплоносителя на тех участках теплотрасс, где будут отсутствовать дефекты. На участках с повреждениями подключение будет происходить по отдельному графику.

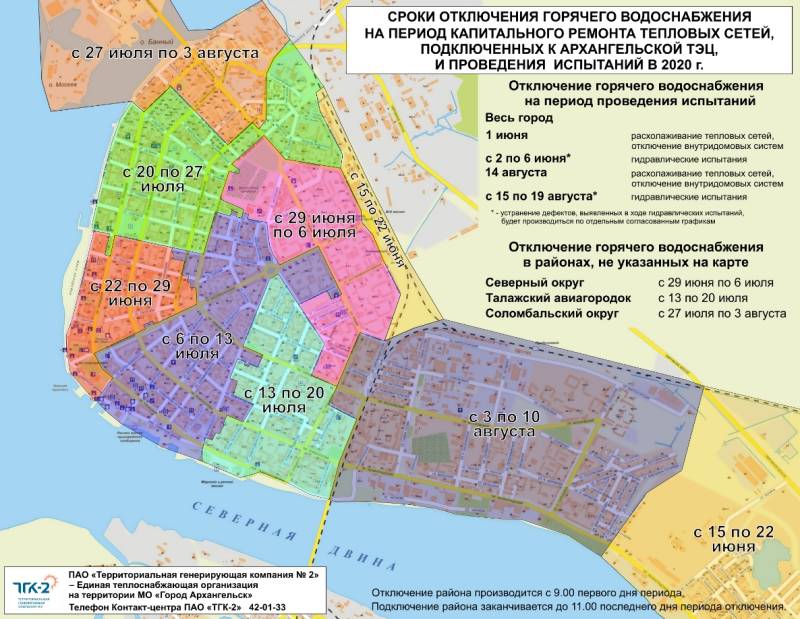

Что касается летних ремонтных работ в рамках подготовки к следующему осенне-зимнему периоду, то они будут проходить в период с 15 июня по 13 августа. С информацией по отключениям горячего водоснабжения по конкретным адресам можно ознакомиться здесь.
